Привет всем! Наконец-то становятся видны первые результаты нашей мечты, забор на участке построили в июне, а вот домик начали строить только в начале июля. Ждали пока освободится лучшая бригада мужа:).

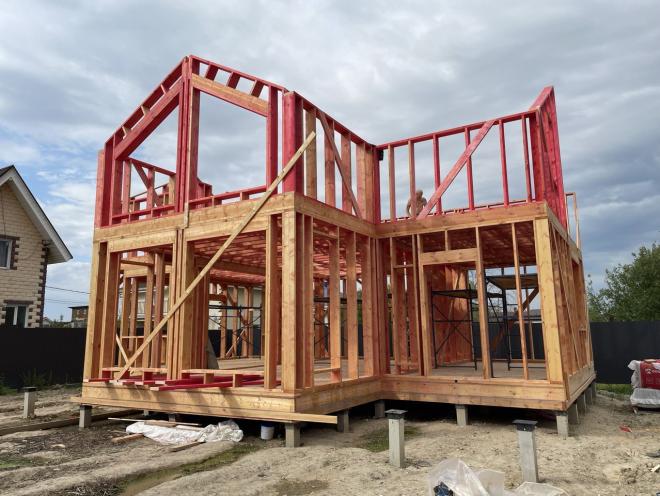

И вот он, растет , как на дрожжах✊🏻💪🏻😁.
За это время нами был преодолен квест-подключи 15 кВт электричество по постоянной схеме. Подали заявку на подключение к электросетям еще в апреле, по льготе-многодетная семья. Очередь должна была подойти только в октябре. А как строить без электричества, только с помощью генератора, не самое лучшее решение. Выручил сосед, разрешил прокинуть кабель и пользоваться электричеством через него ( разумеется по счетчику мы в е оплатим ему).
Но нам не хотелось долго пользоваться его добротой, обратились в Ленэнерго за временным подключением на период строительства. Нам выдали ТУ на 3 кВт, мы заключили договор,на временное пользование в рамках действующего договора на подключение-15 кВт, временные приборы учета на столбе Ленэнерго нам должны были повесить в течении 10 рабочих дней после оплаты, естественно мы быстренько оплатили выставленный счет и стали ждать такое необходимое нам оборудование на столбе, расположенном в 10 м от нашего участка.
Но прошло 10 дней, а потом 15 и ничего🤔. А потом вдруг мне на почту прилетает письмо с информацией о том, что подключение выполнено и оборудование на столбе установлено, приезжайте и подписывайте акты выполненных работ и пр. А у нас на столбе ну нет счетчиков!!! После некоторых препирательств и выяснений ( а надо сказать, что в это Ленэнерго в Пушкине, просто так не попадешь и даже не дозвонишься), выяснилось, что оборудование на временное наше присоединение они повесели не на наш ближайший столб, а на их ближайший, находящийся от нашего участка более чем в пятистах метров, но и это полбеды, захоти мы проложить кабель от тех счетчиков у нас все равно бы ничего не вышло, там и столбов до нас нет!🙈 выяснилось, что столбы рядом с нашим участком принадлежат не Ленэнерго, администрации Пушкинского района и подключение по временной схеме по процедуре отличается от постоянной. Т.е. на строительство по временной схеме они могут подключить гораздо быстрее , но только от своих сетей, а по постоянной, очередь на полгода минимум, и там согласовывается подключение через чужие сети-сети администрации ( ну это в нашем конкретном случае).
Но! Это все равно не отменило «бредовости» ситуации, люди, которые выдавали ТУ и осуществляли подключение по временной схеме вообще не понимали что ли невозможности их реализации!? Т.е. с нас взяли деньги, выполнили работу и сказали мы умываем руки, дело сделано, подписывайте.🥺.
Но Слава Богу все решил мой муж, походом к руководству Пушкинского отделения ПАО Россети. Так сказать живым общением. Сначала ему стали «валять Ваньку» , мол вы все подписали и схему согласовали, будем судиться, по другому договор не расторгнуть и деньги не вернуть. Но на прямой вопрос, как мы должны понять, что за столб указан в ТУ на временное подключение, без приложенной схемы, телепатически, ответа не последовало. И после некоторых раздумий руководство предложило компромисс, и то, только потому что мы многодетные и имеем льготу. Мы все подписываем, работу принимаем, а нам подключают уже к ближайшему столбу электричество уже по постоянной схеме на 15 кВт за две недели. И вот теперь мы счастливые обладатели не только участка, а участка уже со строющимся домом, построенным забором😉, подключенной водой от Водоканала СПб, электричеством от Ленэнерго и газом, заведенным на участок ✊🏻.
Следующая эпопея- проведи газ до котельной и подключи. Тут мы еще не выяснили, как там и что, так как котельной еще нет. Можно получить какой-то сертификат от города на подключение к газу, как многодетным или надо обращаться на прямую в газоснабжающую организацию.
#александровская #каркасникдлямногодетных
#стройкадома
#стройкавпушкине
